Nỗ lực vượt khó của EVNNPT trong hành trình giải toả công suất nhiệt điện Nhơn Trạch 3- 4
Mặc dù gặp nhiều khó khăn về mặt bằng, song EVNNPT đã bền bỉ, nỗ lực thi công, đóng điện nhiều công trình giải toả công suất nhà máy nhiệt điện Nhơn Trạch 3 và 4.
Hoàn thành các dự án trọng điểm
Theo báo cáo của Tổng Công ty Truyền tải điện Quốc gia (EVNNPT), để giải toả công suất nhà máy nhiệt điện Nhơn Trạch 3 và 4, đơn vị đã đầu tư xây dựng 4 dự án đường dây truyền tải gồm: đường dây 220kV NMĐ Nhơn Trạch 3 - Trạm biến áp 500kV Long Thành; đường dây 220kV Nhơn Trạch 3 - rẽ Mỹ Xuân – Cát Lái; đường dây 220kV Long Thành - Công nghệ cao; Trạm biến áp 220kV Khu công nghiệp Nhơn Trạch (250MVA) và đấu nối.
Trong quá trình triển khai, các dự án gặp rất nhiều khó khăn cả về thủ tục hành chính, điều kiện thi công, đặc biệt là công tác giải phóng mặt bằng (GPMB) song bằng nỗ lực, đến nay 2 trong 4 dự án đã về đích.

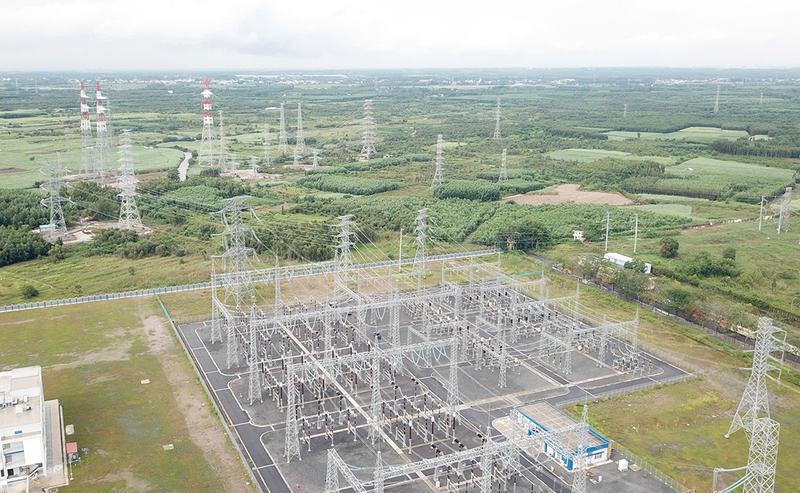

Đường dây 220kV NMĐ Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái từ sân phân phối NMĐ Nhơn Trạch 3
Cụ thể, ngày 31/10 vừa qua, Dự án đường dây 220kV NMĐ Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái đã được đóng điện thành công sau hơn 11 tháng thi công, góp phần giải phóng công suất Nhà máy điện Nhơn Trạch 3 vào hệ thống điện quốc gia. Dự án có quy mô xây dựng tuyến đường dây trên không 220kV xuất phát từ nhà máy điện Nhơn Trạch 3 đấu nối vào đường dây 220kV Mỹ Xuân - Cát Lái hiện hữu.
Ông Lê Tuấn Anh - Phó Giám đốc NPTPMB cho biết, quá trình triển khai dự án gặp rất nhiều khó khăn, vướng mắc, đặc biệt trong thủ tục chấp thuận chủ trương đầu tư và trong công tác bồi thường GPMB. Để đáp ứng tiến độ dự án, song song với việc thực hiện các thủ tục bồi thường GPMB, NPTPMB đã rất tích cực, nỗ lực vận động để các hộ dân có đất bị ảnh hưởng đồng thuận bàn giao mặt bằng cho đơn vị thi công xây lắp.
Bên cạnh đó, địa hình thi công chật hẹp, chủ yếu là sình lầy. Việc vận chuyển vật tư thiết bị chủ yếu bằng ghe thuyền, kết hợp thủ công; nhiều vị trí lực lượng công nhân phải khuân vác thủ công cát, đá, xi măng vào tuyến; máy móc thi công phải chở bằng xà lan, thuyền mới có thể tiếp cận được vị trí thi công, ...
Để đảm bảo dự án về đích đúng tiến độ, NPTPMB đã yêu cầu các nhà thầu huy động tối đa lực lượng, phương tiện, máy móc khẩn trương triển khai thi công Dự án với tinh thần “chỉ bàn làm, không bàn lùi”, “xuyên lễ, xuyên ngày nghỉ”.
Hay cuối năm 2024, vào ngày 27/12, công trình đường dây 500 kV Nhơn Trạch 4 – rẽ Phú Mỹ – Nhà Bè cũng hoàn thành đóng điện sau 15 tháng vượt qua mọi khó khăn như thời tiết mưa gió liên tục, nền đất yếu, nhiều vị trí đường dây bị ngập nước và đi qua khu vực dân cư đông đúc, nhiều đoạn giao cắt đường cao tốc và sông rạch phức tạp. Công tác bồi thường GPMB gặp khó khăn khiến cán bộ của Ban quản lý dự án truyền tải điện miền Nam phải “cắm chốt” tại hiện trường, cùng chính quyền xã rà soát từng thửa đất, vận động từng hộ dân để có mặt bằng thi công từng vị trí móng.
Tuy nhiên, bằng nhiều giải pháp thi công mới như thi công móng cọc khoan nhồi trong điều kiện ngập nước, kéo dây bằng hệ thống ròng rọc liên hợp giảm tải; sự quyết tâm của toàn công trường, dự án đã về đích vượt tiến độ kế hoạch, mở ra “mạch dẫn” đầu tiên cho dòng điện Nhơn Trạch 4 hòa vào hệ thống quốc gia.
Việc hoàn thành các dự án có ý nghĩa rất quan trọng không chỉ giải toả công suất của nhà máy nhiệt điện Nhơn Trạch 3 và 4 mà còn đảm bảo cung cấp điện liên tục, an toàn cho trung tâm phụ tải khu vực thành phố Hồ Chí Minh và khu vực lân cận; tăng cường liên kết hệ thống điện 220kV-500kV trong khu vực, tăng cường độ an toàn, linh hoạt trong vận hành và ổn định cho hệ thống điện quốc gia.

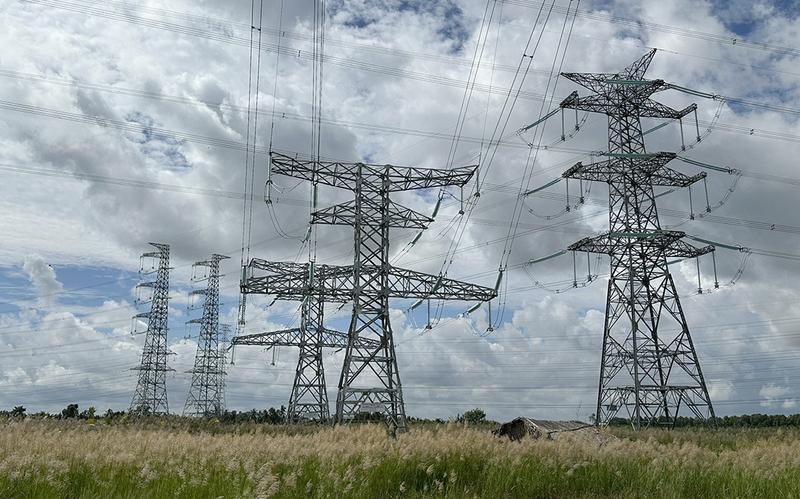

Dự án đường dây 220kV NMĐ Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái đã được đóng điện thành công
Tiếp tục hành trình phía trước
Có thể nói, từ những ngày đầu ngổn ngang mặt bằng, đến nay cả cụm công trình đã cơ bản hoàn thành, 2 dự án đóng điện đã góp phần đưa dòng điện từ 2 nhà máy nhiệt điện Nhơn Trạch hòa vào hệ thống điện quốc gia an toàn, đúng tiến độ và ổn định.
Hiện, EVNNPT đang phối hợp chặt chẽ với các địa phương để tháo gỡ về mặt bằng, tiếp tục đẩy nhanh tiến độ các dự án còn lại. Trọng điểm là đường dây 220 kV Nhơn Trạch 3 – Trạm 500 kV Long Thành, dài 26,6 km, đi qua hai huyện Nhơn Trạch và Long Thành. Cùng với đó, Trạm 220 kV Khu công nghiệp Nhơn Trạch và các tuyến đấu nối cũng đang được đẩy nhanh tiến độ. Công trình có quy mô 250 MVA, gồm 7 ngăn 220 kV và 10 ngăn 110 kV, dự kiến hoàn thành quý IV/2025. Khi đưa vào vận hành, trạm sẽ góp phần tăng độ ổn định cho lưới điện khu vực công nghiệp trọng điểm phía Nam, nơi tập trung hàng chục khu chế xuất, cảng và trung tâm logistics.
Ở tầm xa hơn, EVNNPT đã lên kế hoạch triển khai đường dây 220 kV Trạm 500 kV Long Thành – Khu công nghệ cao TP.HCM, dự kiến khởi công quý IV/2026 và hoàn thành cuối năm 2027 – một mắt xích quan trọng để liên kết vùng điện miền Nam.
Nhìn lại hành trình gần hai năm qua, cụm dự án truyền tải giải tỏa công suất nhà máy nhiệt điện Nhơn Trạch 3 và 4 không chỉ là những con số về đường dây, móng trụ hay ngày đóng điện. Đó là câu chuyện về ý chí, trách nhiệm và tinh thần đoàn kết của hàng trăm con người EVNNPT và các nhà thầu. Dù còn khó khăn phía trước, song với bản lĩnh đã được tôi luyện qua hàng chục công trình trọng điểm, EVNNPT sẽ đưa các công trình về đích đúng hẹn, góp phần phát triển hạ tầng lưới điện truyền tải khu vực phía Nam ngày càng vững chắc.
Hai nhà máy Nhơn Trạch 3 và Nhơn Trạch 4 có tổng công suất gần 1.624 MW, được xem là nguồn điện chiến lược nhằm bảo đảm an ninh năng lượng khu vực Đông Nam Bộ và TP. Hồ Chí Minh.
